Los Presupuestos en el módulo de Proyectos permiten registrar y administrar los costos y condiciones de ejecución de una obra, incluyendo plazos, responsables y cálculos de gasto, utilidad e impuestos.
Crear Nuevo presupuesto
Ingresamos a: Proyectos > Costos & Pptos > Costos & Pptos (Firma de Contrato) > Nuevo Ppto.

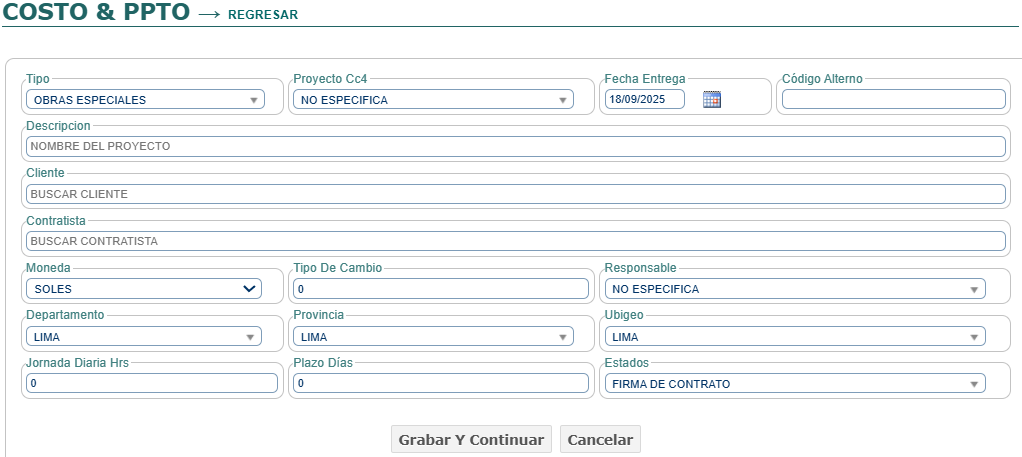

- Completamos los siguientes campos:
– Tipo
– Proyecto CC4
– Fecha de Entrega
– Descripción (Nombre del Proyecto)
– Cliente
– Contratista
– Jornada diaria (horas)
– Plazo en días
– Estado (Firma de Contrato, Ejecución, Liquidación y Conformidad)
- Hacemos clic en Grabar y Continuar.

Agregar Títulos al presupuesto

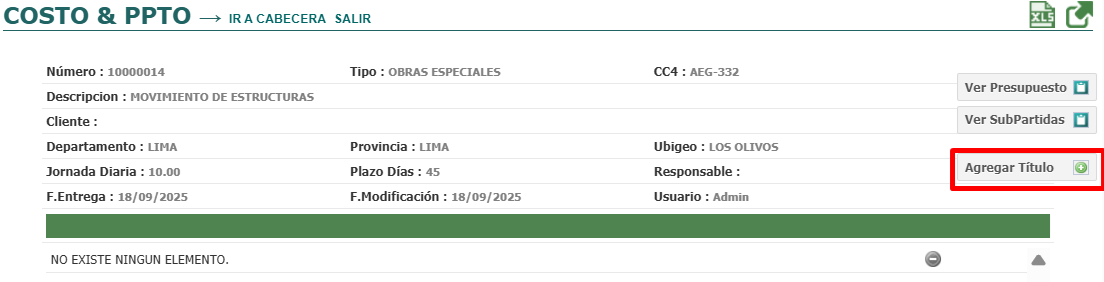

- En la cabecera del presupuesto, seleccionamos Agregar Título.

- Buscamos y seleccionamos el título de la lista.
- Confirmamos con Agregar.

Agregar Partidas a un Título

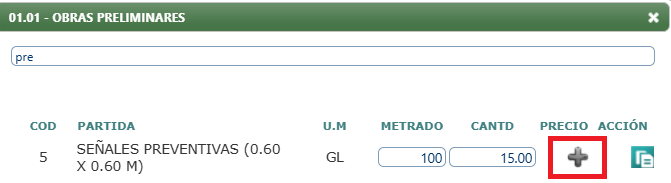

- Ubicamos en el título creado y hacemos clic en Agregar Partidas.

- Buscar la partida correspondiente e ingresar el metrado.
- Confirmar con Agregar.

Detalle de Partida
Permite desglosar los recursos y costos necesarios para ejecutar cada partida del presupuesto, incluyendo rendimientos, subpartidas, mano de obra, materiales, equipos y subcontratos.
- Seleccionamos la opción Detalle Partida en la línea deseada.

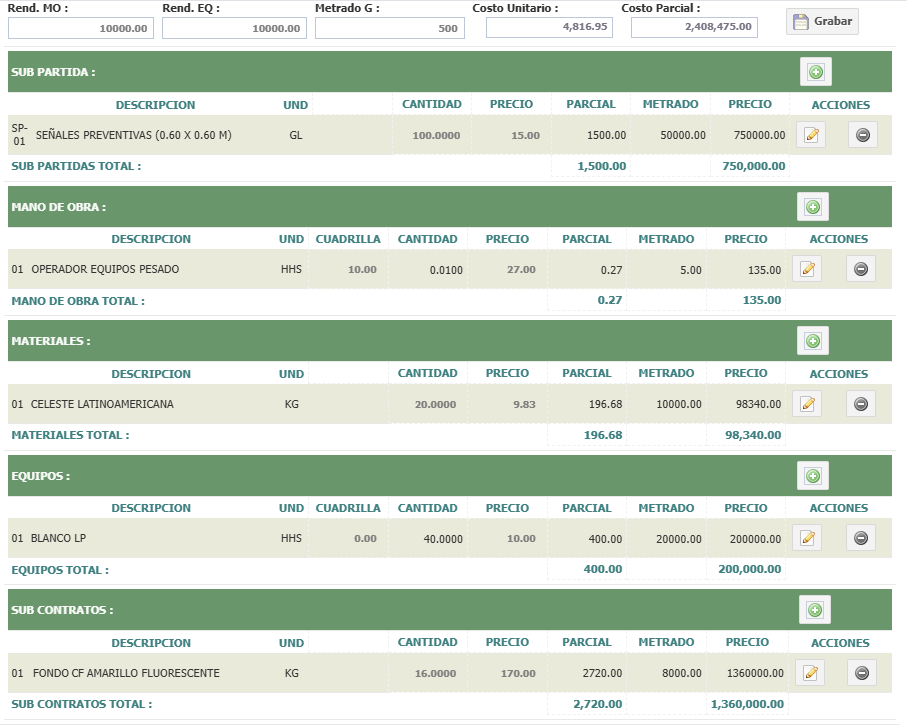

- Registramos los componentes o costos asociados.
1. Rendimientos
- Rend. MO (Rendimiento de Mano de Obra)
- Rend. EQ (Rendimiento de Equipos) y grabamos.

2. Sub Partidas
- Hacemos clic en Agregar Sub Partida.
- Seleccionamos la sub partida desde el buscador.
– Ingresamos:
. Metrado
. Cantidad

3. Mano de Obra

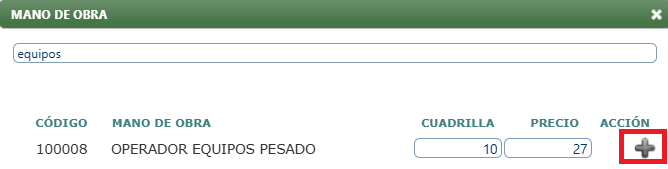

- Hacemos clic en Agregar Mano de Obra.
- Seleccionamos el código y la descripción de la cuadrilla.
- Ingresar precio y cantidad.

4. Materiales

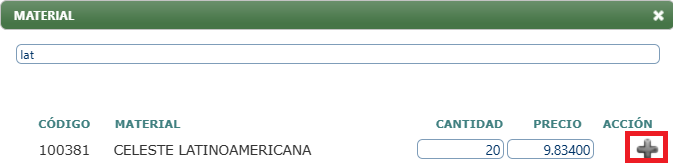

- Hacemos clic en Agregar Material.
- Seleccionamos el material.
- Indicar cantidad y precio.

5. Equipos
- Hacemos clic en Agregar Equipo.
- Seleccionamos el equipo.
- Ingresar cuadrilla, cantidad, porcentaje y precio.

6. Subcontratos

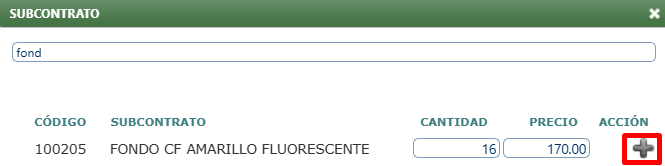

- Hacemos clic en Agregar Subcontrato.
- Seleccionamos el subcontrato.
- Indicar cantidad y precio.

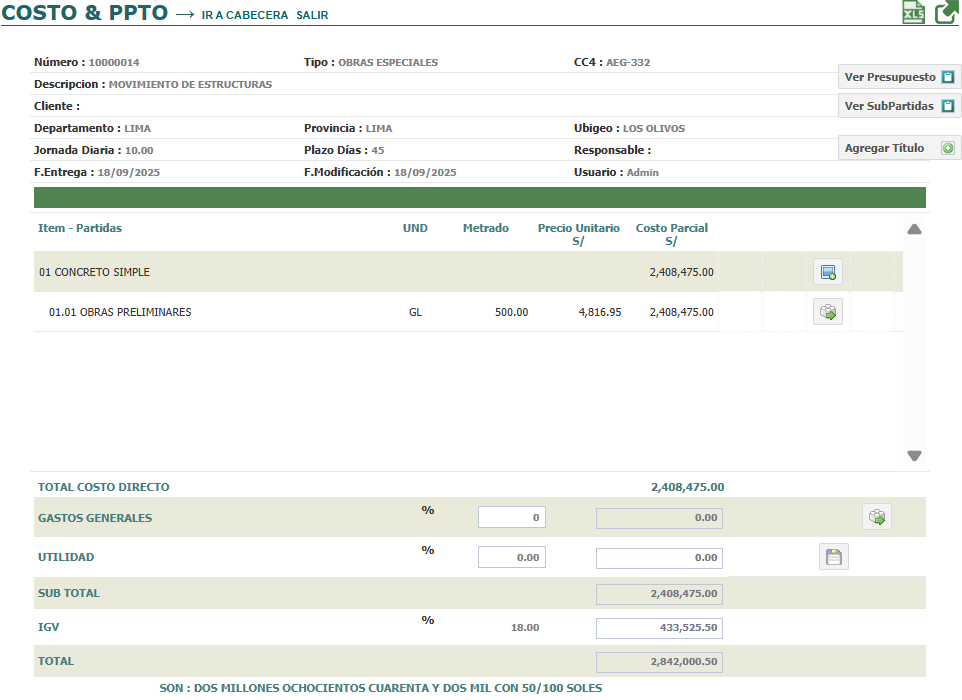

Cálculo Financiero del Presupuesto
El sistema consolida automáticamente los valores de las partidas registradas y muestra el detalle financiero del proyecto:
- Costo Directo: Suma de todos los costos parciales de las partidas.
- Gastos Generales: Porcentaje o monto adicional configurable sobre el costo directo.
- Utilidad: Porcentaje o monto de ganancia aplicada al presupuesto.
- Subtotal: Resultado del costo directo más gastos generales y utilidad.
- IGV: Cálculo automático del impuesto (18%).
- Total: Valor final del presupuesto con impuestos incluidos.
Este cálculo se actualiza de manera automática al agregar, modificar o eliminar partidas, garantizando que el presupuesto siempre refleje los importes correctos.
